רוצים לדעת איך לבצע התאמות מיוחדות אצלכם בקובץ הפרויקט ב- Ms-Project? אנחנו כאן בשבילכם. הפעם נשתף אתכם באפשרות כיצד ניתן לייצג את אבני הדרך בפרויקט על ידי תמונה שלא קיימת באפשרויות התוכנה ומאפשרת מגוון ויזואלי הרבה יותר רחב.
שימוש באייקון מותאם אישית על מנת לייצג אבן דרך משמעותית בלוח הזמנים
תוכנת ה- ms-project מציעה מגוון מוגבל של אפשרויות בחירה עבור אייקון מייצג של אבן דרך. נניח כי אתם מסתפקים במבחר הקיים אך בכל זאת רוצים להדגיש אבן דרך משמעותית בפרויקט בצורה הרבה יותר ויזואלית. להלן השלבים הדרושים.
שלב 1 – יצירת אייקון

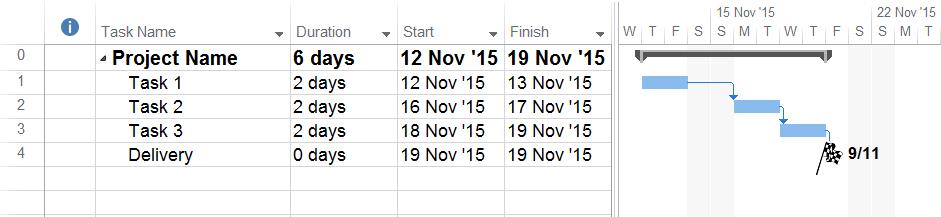

צרו לעצמכם אייקון/תמונה אשר יהיה המייצג הגראפי של אבן הדרך שברצונכם להדגיש. אתם יכולים לבצע זאת בקלות על ידי power point או לחפש אייקונים זמינים ברשת. הנה האייקון אותו בחרתי:

שלב 2 – העתקה לקובץ הפרויקט

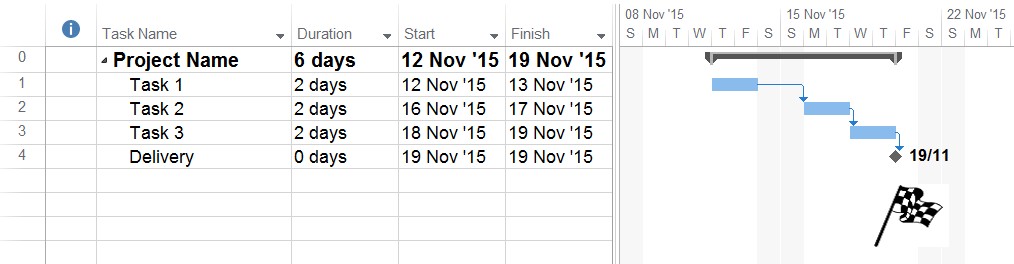

גשו לקובץ והדביקו (copy-paste) את האייקון בתוך תרשים הגאנט:

שלב 3 – עדכון מאפיינים
לחצו קליק ימני בעכבר על האייקון ובאפשרויות המוצגות לחצו על Properties.
בחלון הנפתח על המסך, תחת לשונית Size & Position, עדכנו את ID הפעילות אליה תרצו להצמיד את האייקון החדש. כמו כן, תוכלו לקבוע בפרמטרים התחתונים את גובה ורוחב האייקון. לסיום לחצו על OK.
![]()
שלב 4 – הצמדה
בתרשים הגאנט, באמצעות העכבר - גררו את האייקון כך שיעמוד על האייקון הנוכחי המעוין של אבן הדרך.

כעת, עדכנו לדוגמא את משך הפעילות של Task 3 ותוכלו לראות כי האייקון זז יחד עם משימת ה- Delivery.
